預應力加固法的具體操作流程,預應力加固法操作流程全解析
應力加固法具體操作流程包括:先進行方案設計和準備工作,如對結構評估、計算強度、設計預應力,準備材料設備、搭建工地、組織施工隊伍等;接著確定預應力筋位置和數量,進行穿線和固定;然后根據設計要求確定預應力大小和施加方式,用專用設備張拉預應力筋至設計要求;
預應力加固法的具體操作流程
預應力加固法是一種有效的建筑結構加固技術,它通過施加預應力來增強結構的承載能力和穩定性。以下是預應力加固法的具體操作流程:

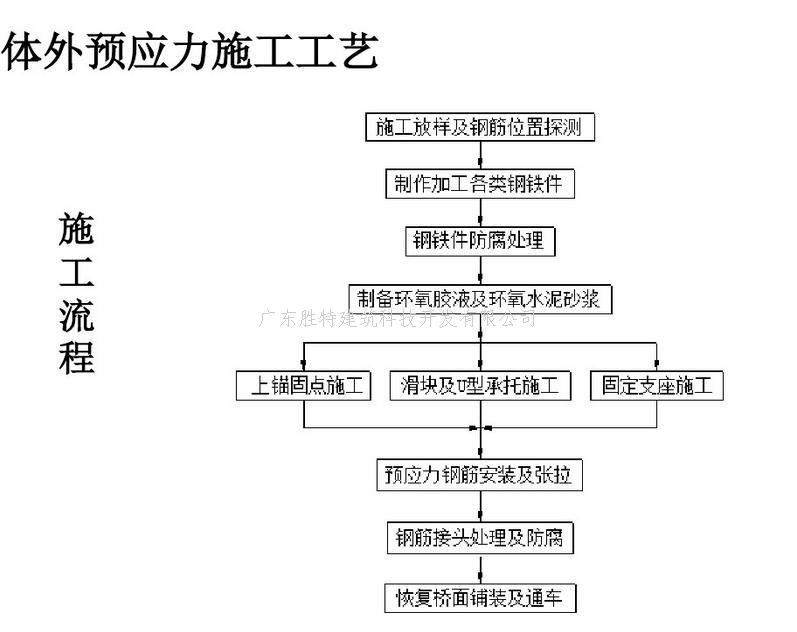

1. 施工準備
在進行預應力加固之前,需要進行充分的施工準備工作。這包括詳細的結構檢查和評估,確定需要加固的部位和加固方案。
2. 預應力設計
根據結構的需要和施工條件,進行預應力設計。這包括確定預應力鋼筋的類型、位置和受力狀態,計算預應力設計值。
3. 測量與標記
量取滑塊墊板的中心位置及跨中位置(沿梁底從錨固實際中心也就是投影點向跨中方向量取),然后分別標記在梁底的兩側,接著將墊板的平面尺寸繪在梁底面上,并將有關螺栓的孔位標出來。錨固點位于梁端時,應量取錨固點距梁底或梁頂面的垂直距離,再沿橫橋向?qū)ΨQ量取上錨固點的橫向距離,標出錨固點的理論位置。
4. 鑿孔與錨固
把橋面鋪裝層鑿去,將梁頂面混凝土保護層鑿去,露出鋼筋,再將錨固墊板處的混凝土進行細鑿。按斜孔的設計角度做一個鑿孔架,將鑿巖機的鉆桿放入鑿孔架的槽內,使鉆頭中心對準理論錨固點,然后再進行鑿孔,以便鑿好斜孔。上錨固孔鑿完之后,將梁頂面混凝土清理干凈,除去混凝土碎渣。然后,在開鑿后的混凝土表面涂一層環氧膠液,再用環氧水泥砂漿鋪平。
5. 安裝轉向裝置
轉向裝置是實現體外索加固的重要構件,其傳載方式和自身性能也是影響預應力施加效果的關鍵。體外預應力混凝土結構的預應力筋必須通過轉向裝置改變方向,從而形成設計的預應力筋曲線形式。在轉向裝置與預應力筋的接觸區域,由于摩擦和橫向力的擠壓作用。如果轉向裝置設計不合理或構造措施不當,預應力鋼材容易產生局部硬化和摩阻損失過大。轉向裝置的設計要求預應力筋在折角點的位置必須高度準確,避免產生附加應力,轉向裝置在結構使用期內也不應對預應力鋼材有任何損害。另外,轉向裝置的加工應在加工廠進行,嚴禁在現場加工,現場安裝中,要嚴格按圖紙進行,在運輸及焊接過程中,應采取措施防止焊接變形,穿束前應拉線確定安裝是否合適。
6. 張拉預應力筋
對于水平筋和斜筋分別采用兩根粗鋼筋或斜桿為型鋼的情況,首先將斜筋與水平滑塊固定在一起,并將斜筋的上錨固點固定。
以上就是預應力加固法的基本操作流程。需要注意的是,預應力加固法雖然具有許多優點,但也增加了施加預應力的工序和設備,因此在實際操作中需要嚴格遵守相關的技術規范和安全標準。
預應力加固法的安全注意事項
預應力加固法的成本效益分析
預應力加固法與傳統方法比較
預應力加固法在抗震中的應用
